Land
Nesjødammen
Dette er prosjektsiden for Nesjødammen, et rehabiliteringsprosjekt i Tydal kommune i Trøndelag. Her vil du finne informasjon om prosjektet, fremdriften og kontaktinformasjon.
Om prosjektet
Statkraft skal gjennomføre en stor og kostbar rehabilitering av Nesjødammen i Tydal kommune i Trøndelag. Prosjektet startet høsten 2021 og arbeidet vil ferdigstilles sommeren 2025.
Hva skal gjøres?
Demningen skal få et nytt lag med stein på vannsiden (plastres), morenekjernen skal heves, damkronen forsterkes med større stein og tappekapasiteten skal økes fra 185m3/s til 500 m3/s ved å drive en ny tunnel. På grunn av plastringen må dammen tappes ned til det laveste nivået siden oppdemningen for 50 år siden.
Prosjektet vil være et viktig bidrag til fortsatt å sikre produksjon av fornybar og regulerbar vannkraft i mange tiår fremover.
Involverte
Det er Norges vassdrags- og energidirektorat (NVE) som har pålagt Statkraft å gjennomføre prosjektet fordi dagens dam tilfredsstiller ikke nye og strengere krav til damsikkerhet.
Rehabiliteringsprosjektet gjennomføres i samarbeid mellom Statkraft Energi AS (prosjekt- og byggeledelse), Norconsult (prosjekterende), AF Gruppen (hovedentreprenør) og Lysaker & Thorrud (mekanisk leverandør), i tillegg til å engasjere lokalt næringsliv.
Siste prosjektoppdateringer
Vi er godt i gang med å heve kjernen på Nesjødammen, der AF gruppen er entreprenør. Fjorårets forberedelser har banet vei for årets hovedoppgave: å legge nye lag på damtoppen og komprimere dem for å heve kjernen med opptil 100 cm. Prosjektet er i rute for ferdigstillelse i oktober 2025.
Isforholdene på Nesjøen anses som for et normalår.
For mer info se:
www.varsom.no (Varsler om naturfarer i Norge)
www.iskart.no (Informasjon om isforhold i Norge)
Vannstanden på Nesjøen ventes å komme ned mot 717 m.o.h. før vårsmeltingen starter. Arbeidet på damtoppen sommeren 2024 krever at sjøen ikke noen gang kommer høyere enn 727 m.o.h., som er 2 meter under HRV. Statkraft vil forsøke å få vannstanden raskest mulig opp til mellom 726-727 m.o.h. Tidspunkt for når vi når denne vannstanden vil avhenge av tilsigsforhold gjennom smelteperioden og utover sommeren. Oppfyllingen er i henhold til søknad om avvik fra manøvreringsreglementet godkjent av NVE i 2021.
Anleggsarbeidene på Nesjøen vil starter opp igjen uken etter påske. Oppbrøyting av Nesjøvegen er planlagt i uke 14.
Det vil være full anleggsdrift på dammen i sommer. I henhold til opprinnelig planlagt fremdrift skal entreprenøren heve morenekjerna og ferdigstille forsterkning av damtoppen. Dette medfører steinbruddsdrift også i 2024. Arbeidene vil avsluttes høsten 2024, avhengig av snø og værforhold. Sommeren 2025 er det planlagt arronderingsarbeider og opprydning.

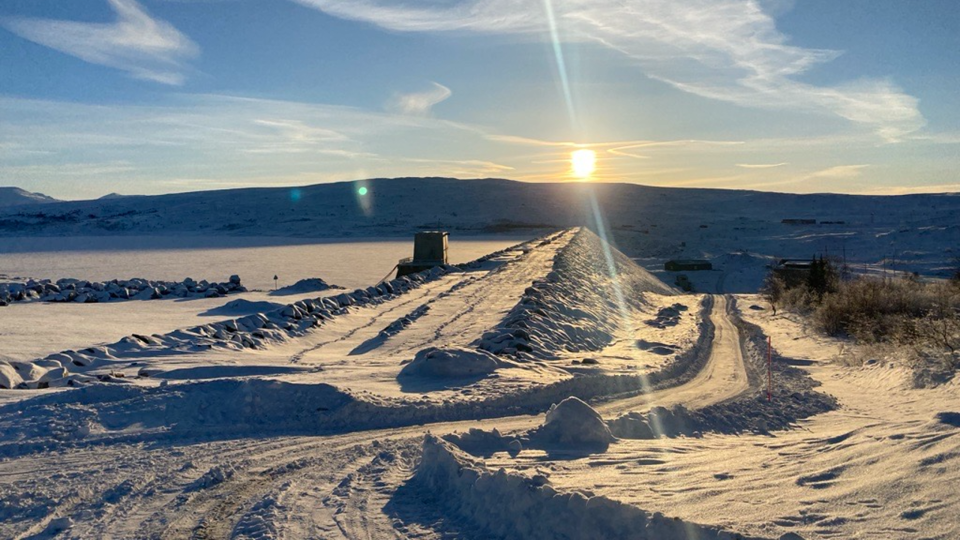

På Nesjødammen har anlegget tatt vinterpause. Entreprenøren nådde målet om å plastre seg opp til kt. 734,5, og alt betongarbeid på anlegget er ferdigstilt.
Mekaniskleverandør har også ferdigstilt sine leveranser. Vi takker for i år og har planlagt å starte opp igjen rett over påske 2024.

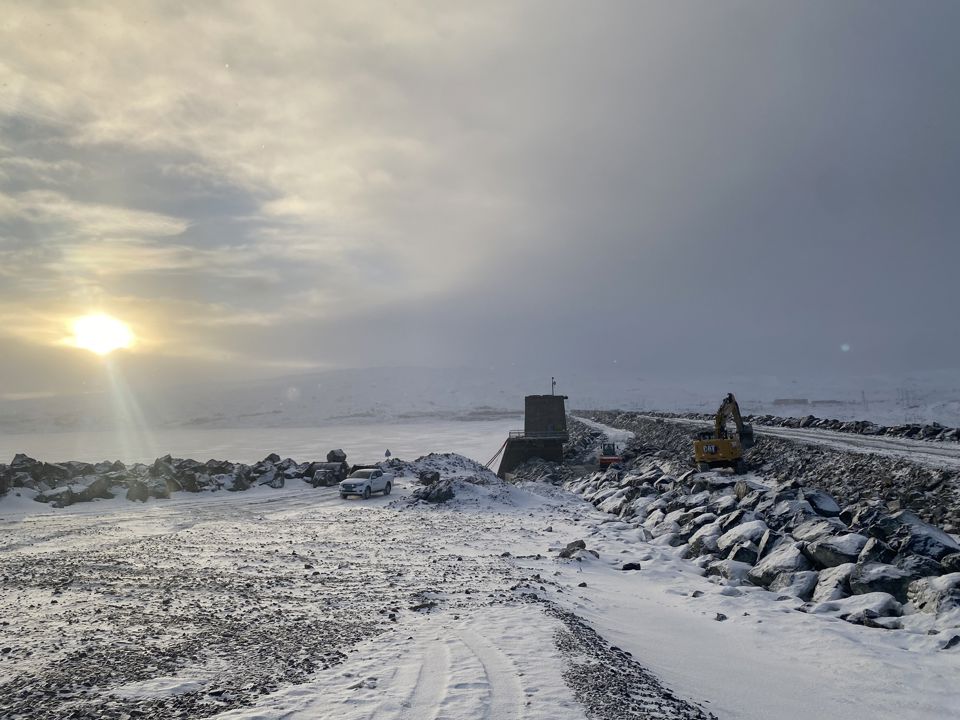

Aktiviteten på Nesjødammen nærmer seg slutten for sesongen. Fremover vil aktivitetene på anlegget i hovedsak dreie seg om å avslutte alle betongarbeider, ferdigstille plastringen og stenge ned riggen for vinteren.
Hittil har man vært skånet for de store snømengdene, men temperaturene har vært lave. Steinbruddsdrift vil pågå i noen uker etter at riggen er nedstengt hvis værforholdene tilsier det.
I oktober har det pågått plastring av siste flo med kronevern for sesongen ved kote ca. +734,5(NN2000). Det er
også pågått knusing og produksjon dam-masser. Produksjonen av kronevern pågår fremdeles og vil fortsette helt til anlegget stenges ned for vinteren.

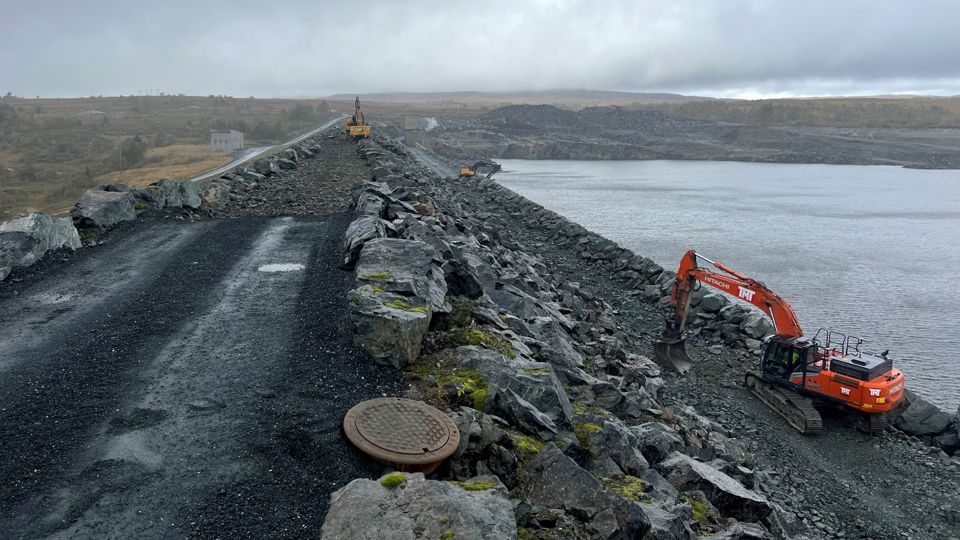

Det gode været i september har gitt god fremdrift på anlegget den siste måneden. Hovedaktiviteter på anlegget er produksjon av dam-masser i steinbrudd, arbeid på dammen (støttefylling og plastring av kronevern). I tillegg er det stor drift i knuseverket på anlegget for produksjon av masser.
Laveste nivå på damarbeidene er nå på kt. 731 (NN2000) og vannstanden i Nesjøen er på ca. kt. 723 (NN2000).
Det er også høy aktivitet på betongarbeidene, både ute og inne i tunnelene. Det arbeides ledevegger til lekkasjemålehus, støttemurer og adkomsthindring i tappetunnel. Planen er å bli ferdig med betongarbeidene på anlegget i løpet av høsten. Inne i adkomstunnelen arbeider mekaniskleverandør med installasjon av rustfrie lufterør, som skal sørge for lufting ved bruk av tappelukene.
Fremdriften har vært god på både betong- og damarbeidene den siste måneden på tross av store mengder nedbør i området.
Plastringsarbeidene er på ca. kvote nivå 725 (NN2000) og vil nå kvote nivå 730 i løpet av september. Magasinet er nå ca. på kvote nivå 721, og nedbøren har gitt mye tilsig til Nesjømagasinet.
Tilsiget har gått en del ned siden mai og ny tappetunnel tar unna vannet som kommer. Torsdag uke 28 ble lukene stengt. Så lenge alt går som planlagt starter oppfylling av Nesjøen nå med naturlig tilsig fra området.
I juni ble det utført arbeid med å få støpt proppen i innløp til eksisterende tappetunnel. Området er nå tilbakefylt med masser og entreprenøren har plastret seg opp til ca. kt. 709 (NN2000) på det laveste punktet på dammen. Det er også blitt utført betongarbeider sist måned, både på støttemurer og lekkasjemålesystem.
